La presente opera d'arte rientra nell’ambito del progetto generale dei lavori di adeguamento dell'itinerario Sassari Olbia Lotto 7, posta al km 63+901
Tipologia strutturale:
Ponte a Travata
Livello di progettazione:
Progetto esecutivo

Luogo

SS 199 di “Monti” – dal km 61+600 al km 68+600

Olbia – SS

Committente

ANAS S.p.A

Impresa esecutrice

Oberosler cav. Pietro S.p.a.

Team

Matildi+Partners srl

Attività

Progetto esecutivo (impalcato)

Periodo

2014 – 2016

Sviluppo e Luci

250 m

75+100+75

VI02 – Ponte Cannalzos

Schema strutturale e soletta

Schema strutturale e soletta

Schema strutturale e soletta

La presente opera d’arte rientra nell’ambito del progetto generale dei lavori di adeguamento dell’itinerario Sassari Olbia Lotto 7, posta al km 63+901.

Il nuovo impalcato è una travata continua in sistema misto acciaio-calcestruzzo con schema a cassone equivalente a 3 campate di luci 75+100+75 m e tracciato planimetrico in curva con raggio costante.

La soletta in calcestruzzo ospita la piattaforma stradale per una larghezza complessiva di 12.29 m e 14.31 m, rispettivamente per la carreggiata nord e la carreggiata sud; essa è ordita sulle travi principali, poste ad un interasse di 8.40 m e viene gettata in opera su predalles in cls autoportanti di spessore pari a 6 cm, fino a raggiungere a seguito di getto integrativo uno spessore complessivo pari a 30 cm.

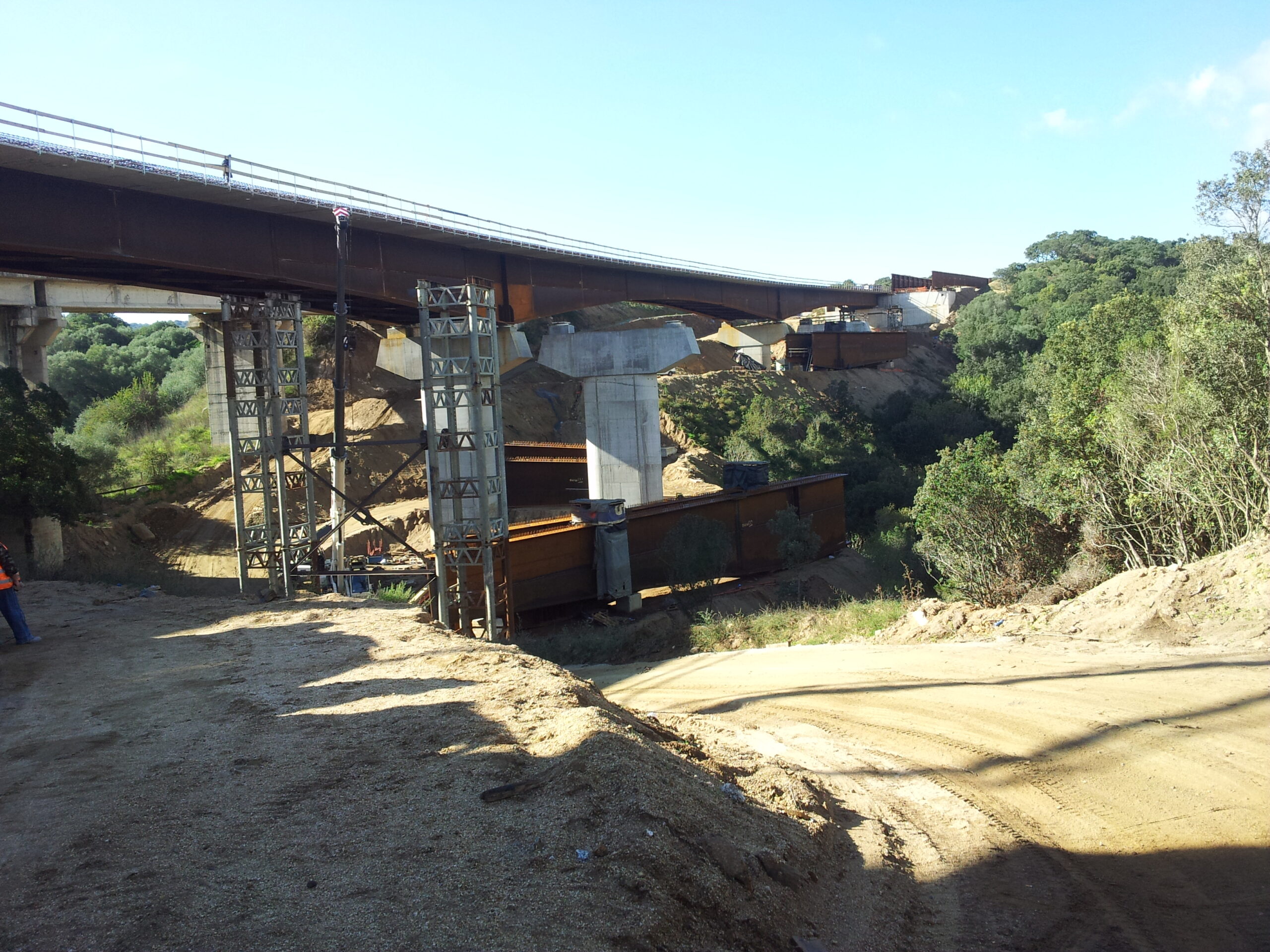

Struttura e montaggio dell'impalcato

Struttura e montaggio dell'impalcato

Struttura e montaggio dell'impalcato

Le travi hanno altezza variabile da un minimo di 2.50 m in campata ad un massimo di 5.10 m in pila e sono collegate da traversi con sezione a doppio T posti ad interasse massimo pari a 6.5 m, nonché da una controventatura superiore con schema a croce di Sant’Andrea e da un piano di controventatura inferiore con schema a rombo, che garantisce il funzionamento a cassone torsio-rigido.

I diaframmi sulle spalle sono collaboranti con la soletta per mezzo di una piolatura; tale collaborazione irrigidisce la soletta in corrispondenza della interruzione strutturale con il paraghiaia, limitando fortemente le deformazioni verticali differenziali fra il paraghiaia e la soletta dovute al transito dei mezzi sul giunto.

Il montaggio dell’impalcato avviene per sollevamento dal basso delle singole travi mediante l’ausilio di un autogru, previo assemblaggio a terra dei conci, e l’utilizzo di due pile provvisorie poste nella prima e nella seconda campata.
